귀하의 예금과 컨테이너 사이에 무슨 일이 발생합니까?

● 2026-09-23 ● - ● 나에게 메시지를 남겨주세요
Sealock은 중국과 베트남 공장의 OEM 및 도매 구매자를 위한 방수 가방을 생산하며, 샘플 승인 후 30~45일 동안 대량 생산이 진행됩니다. 대부분의 소싱 관련 조언에는 공장 선택 방법과 배송 전 제품 검사 방법이 포함됩니다. 그 사이의 몇 주는 거의 관심을 끌지 못하기 때문에 구매자는 "업데이트가 있습니까?"를 보내는 데 시간을 소비합니다. 이메일을 받고 "생산이 잘 진행되고 있습니다"라는 답장을 받았습니다. 이는 해당 주에 실제로 무슨 일이 일어나는지, 추적해야 할 이정표, 실제 답변을 생성하는 질문을 설정합니다.


1. 지연을 발견하기 가장 힘든 날

추적 습관을 들이는 데 도움이 되는 간단한 원칙이 있습니다. 주문이 늦어지는 최악의 시간은 공장에서 원래 주문을 완료하겠다고 약속한 날입니다. 그때쯤이면 화물이 예약되고, 고객에게 통보되며, 더 이상 존재하지 않는 날짜에 이미 재고 계획이 수립되었습니다.

추적은 더 많은 메시지를 보내는 것이 아닙니다. 어떤 체크포인트가 확정될지 미리 합의하여 2주차에 실수가 6주차가 아닌 2주차에 표면화되도록 하는 것입니다. 일정대로 공장을 운영하면 이것이 쉽다는 것을 알게 됩니다. 특정 이정표 확인에 저항하는 것은 지연이 나타나기 전에 무언가를 말하는 것입니다.

2. 확인할 가치가 있는 5가지 이정표

언제 상품이 배송될지 묻기보다는 각 단계의 진행 상황을 따르세요. 방수 가방 주문 시 의미 있는 체크포인트는 다음과 같습니다.

중요한 단계 그것이 확인하는 것 요청할 증거
자재 도착 및 검사 원단, 지퍼, 하드웨어 자체 보유 및 IQC 통과 주문 번호가 포함된 롤 및 하드웨어 사진 승인된 기준에 대한 음영 확인
절단이 시작되었습니다 승인된 패턴으로 절단되는 패널 라인 사진; 패턴 버전이 승인된 샘플과 일치하는지 확인
첫 번째 기사 승인 첫 번째 생산 단위는 금 샘플과 일치합니다. 사진 또는 배송된 첫 번째 품목 단위, 실행 시작부터 용접 박리 테스트 결과
생산 완료 완성된 수량, 포장 전 카운트 확인 및 인라인 QC 기록
검사 합격 합의된 AQL 및 테스트에 따라 검증된 상품 검사 보고서 - 잔액 지불과 관련된 문서

생산 중간이 아닌 주문 확인 시 이름을 지정하는 것의 가치는 각 제품에 날짜가 첨부되어 있다는 것입니다. 그러면 놓친 이정표가 일정에 조용히 흡수되지 않고 즉시 표시됩니다.

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

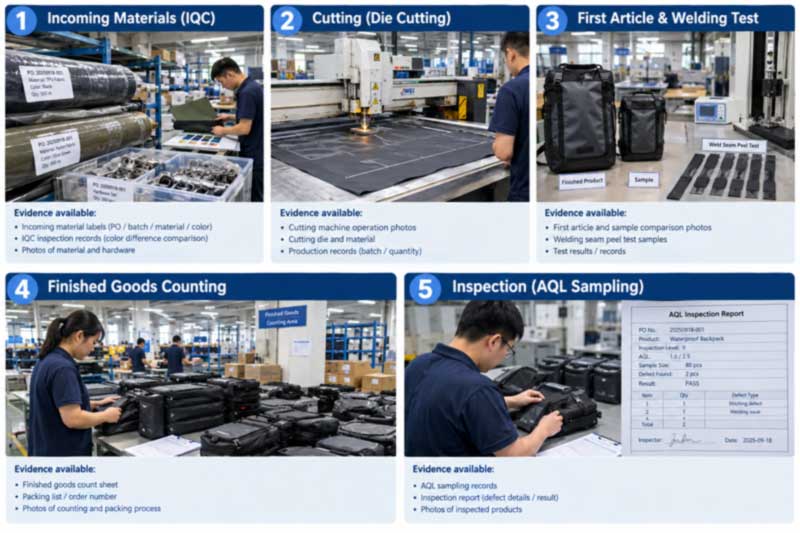

그림 1: 5개의 노드 각각은 검색 가능한 증거에 해당합니다. 주문 확인에 이를 포함시키면 지연이 발생한 주에 지연이 식별됩니다.

3. 구체적인 질문을 하고 구체적인 답변을 얻으세요.

이는 구매자가 채택할 수 있는 가장 유용한 습관이며 비용도 전혀 들지 않습니다. 비교하다:

  • "기한을 지킬 것인가?" — 아무런 정보도 전달하지 않는 안심할 수 있는 답변을 요청합니다.
  • "사내에서 확인된 자재의 비율은 몇 퍼센트인가요?" — 하나의 정답이 있고 일정과 일치하거나 일치하지 않습니다.

동일한 속성을 가진 다른 질문: 절단된 유닛 수, 용접된 유닛 수, 조립된 유닛 수, 첫 번째 제품이 준비되는 날짜, 검사 예약 날짜는 언제입니까? 모호한 질문에는 모호한 답변이 나옵니다. 구체적인 질문은 문제를 해결할 수 있을 만큼 조기에 문제를 드러냅니다.

주목할 만한 관련 신호: 시간이 지남에 따라 덜 구체화되는 업데이트입니다. 단위 수를 제공하고 이제 "모든 것이 정상입니다"라고 말하는 공급업체는 일반적으로 귀하에게 말하기 전에 복구를 시도하는 데 문제가 발생한 것입니다. 이러한 언어 변화는 종종 가장 빠른 경고입니다.

4. 방수가방 주문이 실제로 실패하는 경우

이 범주의 지연은 예측 가능한 위치에 집중되어 있으며 이를 알면 무엇을 확인해야 하는지 알 수 있습니다.

  • 재료 준비.일반적으로 제조 전반에 걸쳐 가장 일반적인 원인은 특히 여기서 관련됩니다. 맞춤형 Pantone 염색 작업에는 자체 리드 타임이 있으며 특수 밀폐 지퍼는 단일 소스 구성 요소입니다. 생산이 시작되었다고 가정하기 전에 둘 다 사내에 있는지 확인하십시오.
  • 사양 변경이 늦어졌습니다.생산이 시작된 후 변경 사항이 발생하면 완료된 장치의 중지, 재작업 또는 재작업이 강제됩니다. 시작 후 개정할 때마다 시간이 추가되므로 샘플링 중 세부 사항을 해결하는 것이 관료주의가 아니라 일정 보호입니다.
  • 새로운 형상을 위한 툴링.새로운 용접 형상에는 샘플링 전에 자체 가공 다이가 필요하므로 내부가 아닌 생산보다 앞서 위치합니다.
  • 휴가 기간.춘절은 휴일과 양 측면에서 일정을 압축하고, 공장이 폐쇄되기 전에 서둘러 작업을 마치기 때문에 품질이 저하되는 경우가 많습니다. 이는 정확히 상품이 출고되기 전 제3자 검사가 가장 예약할 가치가 있는 시기입니다.
  • 대기열 위치.용량이 제약이 되는 경우는 거의 없습니다. 일정은. 예측을 조기에 공유하면 대기열에 합류하는 대신 슬롯을 확보할 수 있습니다.

5. 후속 이메일이 아닌 주문서에 기재해야 할 사항

처음부터 조건에 동의하면 추적이 더 잘 작동합니다. 구매 주문서나 견적 송장에 포함할 가치가 있는 사항:

  • 마일스톤 날짜섹션 2에서 각각 확인 방법이 있습니다.
  • 지정된 단계의 검사 권한,명확한 승인 기준(AQL 수준, 결함 분류 및 참조 샘플)이 있습니다.
  • 진행 상황에 따라 결제가 연결됩니다.표준 구조는 30% 예치금과 통과된 선적 전 검사에 대해 70% 잔액이 해제되어 검사를 자문보다는 상업적으로 의미 있게 유지합니다.
  • 배송지연에 대한 명시된 구제책,프로그램은 날짜가 중요합니다. 이 분야의 계약에는 일반적으로 지연 시 매주 적당한 벌금이 포함됩니다. 협상할 가치가 있는지 여부는 늦게 도착하여 발생하는 비용에 따라 달라집니다.
  • 완충기.생산, 검사 및 해상 운송을 통해 필요한 보유 날짜로부터 날짜를 소급한 다음 마진을 추가하세요. 계절별 프로그램의 경우 몇 주가 아닌 몇 달 전에 계획을 세우세요.

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

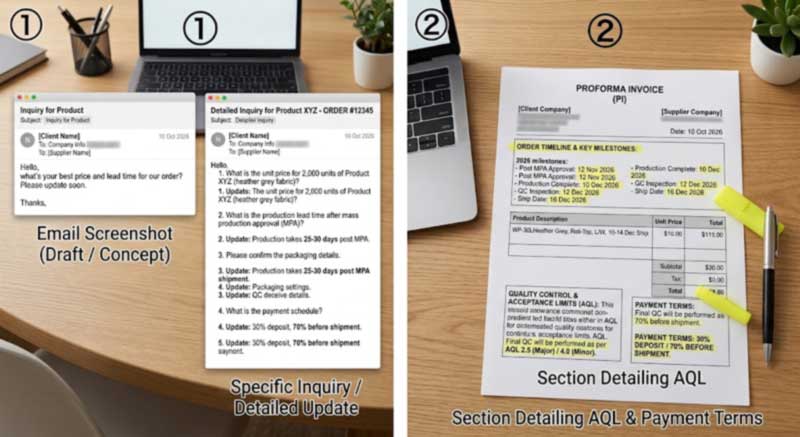

그림 2: 생산 중간에 이메일을 통해 후속 조치를 취하는 대신 PI에 노드를 작성합니다. 특정 질문은 특정 답변을 낳습니다.

6. 실제 생산이 어떻게 진행되는지

해당 주 동안 무슨 일이 일어나고 있는지에 대한 맥락을 위해 방수 가방은 고정된 순서로 이동합니다.

  1. 재료 준비 및 IQC- 승인된 표준에 대해 코팅 일관성, 두께 및 색상을 점검한 직물 롤; 지퍼와 하드웨어가 확인되었습니다.
  2. 절단- 치수 정확도가 설정되어 나중에 수정할 수 없는 승인된 패턴으로 절단된 패널.
  3. 브랜딩— 평면 패널에 계속 액세스할 수 있는 동안 로고가 적용됩니다.
  4. 하위 조립 및 구조용 재봉— 방수 씰이 존재하기 전에 평면 패널에 제작 및 부착된 포켓, 하네스 및 보강재.
  5. 고주파 용접27.12MHz에서 실행 시작 시 샘플 용접에 대한 박리 테스트를 실시하여 배치가 진행되기 전에 완전한 융합을 확인했습니다.
  6. 냉각, 트리밍, 최종 조립— 클로저, 버클, 스트랩 및 밸브가 장착되어 있습니다.
  7. 테스트— 각 모델의 명시된 등급에 따른 침수 또는 비 테스트, 앵커에서의 하중 사이클링 및 지정된 고객 검사 절차.
  8. 건조, 포장 및 상자 마킹합의된 사양에 따릅니다.

전체 기술 순서는 가이드에 설명되어 있습니다.절단부터 RF용접까지의 제조과정.

7. 독립적인 검증이 자체 보고된 진행 상황을 능가합니다.

공장 업데이트는 유용하지만 자체 보고됩니다. 주문 규모가 크거나 날짜가 중요한 경우 독립적인 점검을 통해 주장이 사실로 전환됩니다. 대략 20~30% 완료 시 생산 중 검사를 통해 실행을 수정할 수 있는 동안 근본적인 문제를 파악하고, 배송 전 최종 검사를 통해 완제품을 확인합니다.

구매자는 두 사이트 모두에서 자체 검사관이나 SGS 또는 QIMA와 같은 제3자를 임명할 수 있습니다. 박스 개봉, 진공 추출, 24시간 고정 휴식, 공기 누출 확인 등 전체 고객 검사 절차를 끝까지 지켜볼 수 있습니다. 표준 및 결함 분류는방수 생산을 위한 품질 관리 기준, 가이드에서 현장 방문을 준비하는 방법공장 감사.

8. 컨테이너 항해 후

개선하는 구매자와 동일한 문제를 반복하는 구매자를 구분하는 한 가지 습관은 상품 배송 후 짧은 주문 후 검토입니다. 마일스톤별로 타임라인 마일스톤을 살펴보고 문제가 발생한 위치, 근본 원인이 무엇인지, 해결 방법이 얼마나 효과적인지, 다음번에는 문제를 완전히 방지할 수 있는 방법을 물어보세요.

반복 프로그램에서 이는 다음 주문에 직접 반영됩니다. 지연을 초래한 구성 요소는 더 일찍 주문되고, 재작업을 초래한 사양 모호성은 표준 팩에 기록되며, 일정은 계획된 것보다 실제로 발생한 것을 반영하도록 조정됩니다. 다섯 번째 순서를 첫 번째 순서만큼 좋게 유지하는 방법은 가이드에서 다룹니다.일관성 재정렬.

9. 표준약관

Sealock(YiFuLong Outdoor Gear Co., Ltd.)은 20년 넘게 방수 가방을 제작해 왔으며 OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS, West Marine 등 국제 아웃도어 브랜드를 생산하고 있습니다.

  • MOQ:모델당 300개 |샘플:7~15일 |대부분:샘플 승인 후 30~45일
  • 지불:T/T 보증금 30%, 선적 전 검사 통과 시 잔액 70%
  • 생산:사내 27.12 MHz 고주파 용접 및 산업용 재봉, 동일한 생산 현장에 별도의 작업장 있음
  • 시설:중국 둥관 | 베트남 호치민시 - 모든 모델의 원산지
  • 점검:구매자가 지정한 검사관과 제3자 검사관이 두 현장 모두에서 허용됩니다.
  • 인증:ISO 9001, BSCI, SMETA, Sedex, HIGG, GRS, 스캔

10. 이 일정에 따라 생산되는 모델

우선순위가 아닌 카테고리별로 구성:

영상 모델 범주 재료 평가 제품 페이지
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 드라이백, 5~63L 500D PVC IPX7 보다
Sealock SL-C594 55L waterproof duffel SL-C594 더플, 55L 500D PVC IPX7 보다
Sealock SL-E119 IPX8 backpack SL-E119 배낭, 20L 양이온성 TPU 복합재 IPX8 보다
Sealock SL-C619 motorcycle luggage bag SL-C619 오토바이, 35/50L 500D PVC IPX6 보다
Sealock SL-K089-A frame bike bag SL-K089-A 자전거 프레임 가방 600D TPU 내후성 보다
Sealock SL-E868A fishing sling bag SL-E868A 낚시 슬링, 12L 840D TPU IPX8 보다

전체 카테고리는 아래에 있습니다.방수 가방, 마른 배낭, 그리고건조 가방.

11. FAQ

Q: 제작 중에 업데이트를 얼마나 자주 요청해야 합니까?
A: 빈도보다는 체크포인트에 동의하세요. 내부 자재, 절단 시작, 첫 번째 제품 승인, 생산 완료, 검사 통과 — 날짜가 첨부된 5개의 확인은 상황이 어떻게 진행되고 있는지 묻는 주간 이메일을 능가하며, 문제가 발생했을 때 끝이 아니라 실수가 발생합니다.

질문: 우리 공급업체는 모든 것이 순조롭게 진행되고 있다고 말하지만 자세한 내용은 밝히지 않습니다. 그게 문제인가요?
A: 조사해 볼 가치가 있습니다. 상태보다는 숫자를 물어보십시오. 확인된 재료의 비율, 절단된 단위 수, 첫 번째 기사가 준비된 날짜는 언제입니까? 시간이 지남에 따라 덜 구체적으로 변하는 업데이트는 일정이 늦어졌다는 가장 빠른 경고인 경우가 많습니다.

Q: 일반적으로 가방 주문이 지연되는 원인은 무엇입니까?
A: 재료 준비가 먼저입니다. 맞춤형 염색 작업과 특수 지퍼에는 자체 리드 타임이 있습니다. 그런 다음 사양이 늦게 변경되어 중지 또는 재작업이 이루어지고, 새로운 형태를 위한 툴링, 휴일 폐쇄, 용량보다는 예약이 이루어집니다. 이정표가 확인되면 대부분은 조기에 볼 수 있습니다.

Q: 배송 전뿐만 아니라 생산 중에도 검사할 수 있나요?
A: 그렇습니다. 대규모 주문이나 날짜가 중요한 주문에는 그만한 가치가 있습니다. 대략 20~30% 완료된 검사는 실행을 수정할 수 있는 동안 근본적인 문제를 포착합니다. 그런 다음 선적 전 검사를 통해 완제품을 확인합니다. 구매자가 지정한 검사관이나 제3자 검사관은 두 현장 모두에서 허용됩니다.

Q: 날짜가 중요한 출시를 어떻게 보호합니까?
A: 운송, 검사 및 생산을 통해 보유 날짜를 소급한 다음 버퍼를 추가하고 문의 시 출시 날짜를 공유하여 이에 맞춰 일정을 수립하세요. 지연으로 인해 실제 비용이 발생하는 경우 사후 호의에 의존하기보다는 명령에 따라 구제책에 동의하십시오.

Q: 30/70 지불 구조가 우리를 보호합니까?
A: 잔액이 약속이 아닌 선적 전 검사 통과와 관련되어 있을 때 그렇습니다. 이 단일 용어는 검사에 상업적인 힘을 부여합니다. 즉, 보고도 없고 잔액도 없으며 재작업이 완료되고 후속 검사가 통과될 때까지 제품이 공장에 남아 있습니다.

생산 일정 논의

수량 및 사양과 함께 필요한 입고 날짜를 보내주시면 별도로 리드 타임을 제시하는 대신 이에 맞춰 생산 및 검사 일정을 계획해 드립니다.문의를 제출하다. Sealock은 중국 동관이나 베트남 호치민에서 생산하여 조달 문의에 24시간 이내에 응답합니다.

문의 보내기

X
당사는 귀하에게 더 나은 탐색 경험을 제공하고, 사이트 트래픽을 분석하고, 콘텐츠를 개인화하기 위해 쿠키를 사용합니다. 이 사이트를 이용함으로써 귀하는 당사의 쿠키 사용에 동의하게 됩니다. 개인 정보 보호 정책
거부하다 수용하다
